хирургические, травматологические, нейрохирургические
Операционный
блок
Пять этажей операционного блока
Выберите этаж, чтобы увидеть планировку и состав помещений. В экспликации — 26 операционных залов: универсальные хирургические, травматологические, нейрохирургические, гибридная и ангиографическая.

Клик — увеличить · перетаскивание — сдвиг Помещения этажа 7
Три типа универсальных залов и две профильные операционные
После модернизации в блоке будет 26 операционных залов. Универсальные операционные различаются профилем и составом оборудования, профильные — гибридная и ангиографическая — рассчитаны на комбинированные вмешательства.
ТИП 1 Универсальная хирургическая
17 залов в блоке
ТИП 2 Универсальная травматологическая
4 зала в блоке
ТИП 3 Универсальная нейрохирургическая
3 зала в блоке
ГИБРИД Интегрированная гибридная
1 зал в блоке
АНГИО Ангиографическая
1 зал в блоке
ЗОНА ПРОБУЖДЕНИЯ Зона пробуждения
4 этажа · по 2 местаМодернизация инфраструктуры операционного блока
Кроме операционных залов, модернизация охватывает всю вспомогательную инфраструктуру блока.
Зона пробуждения
Палаты пробуждения на каждом операционном этаже: каталки-кровати, дыхательные аппараты, стеновые консоли газов и электрики, монитор жизненных показателей.
Обновлённые санпропускники
Санитарные пропускники с современным оборудованием для гигиенической обработки персонала и пациентов перед входом в чистую зону блока.
Предоперационные
Помещения подготовки пациентов и инструментов непосредственно перед вмешательством — сокращают путь бригады и время между операциями.
Помещения для разборки и мытья инструментов
Зоны обработки хирургического инструмента с современными мойками и дезинфекционным оборудованием — основа стерильности блока.
«Чистый» лифт
Отдельный лифт для стерильных материалов: доставляет инструменты и бельё из стерилизационной в операционную зону, не пересекаясь с «грязными» потоками.
Базовый состав и профильные модули
Базовое оснащение одинаково для всех залов типа, профильные модули устанавливаются в зависимости от вмешательства. Модели и характеристики показываются только при наличии утверждённых данных заказчика.
Базовое оснащение
Профильное доснащение

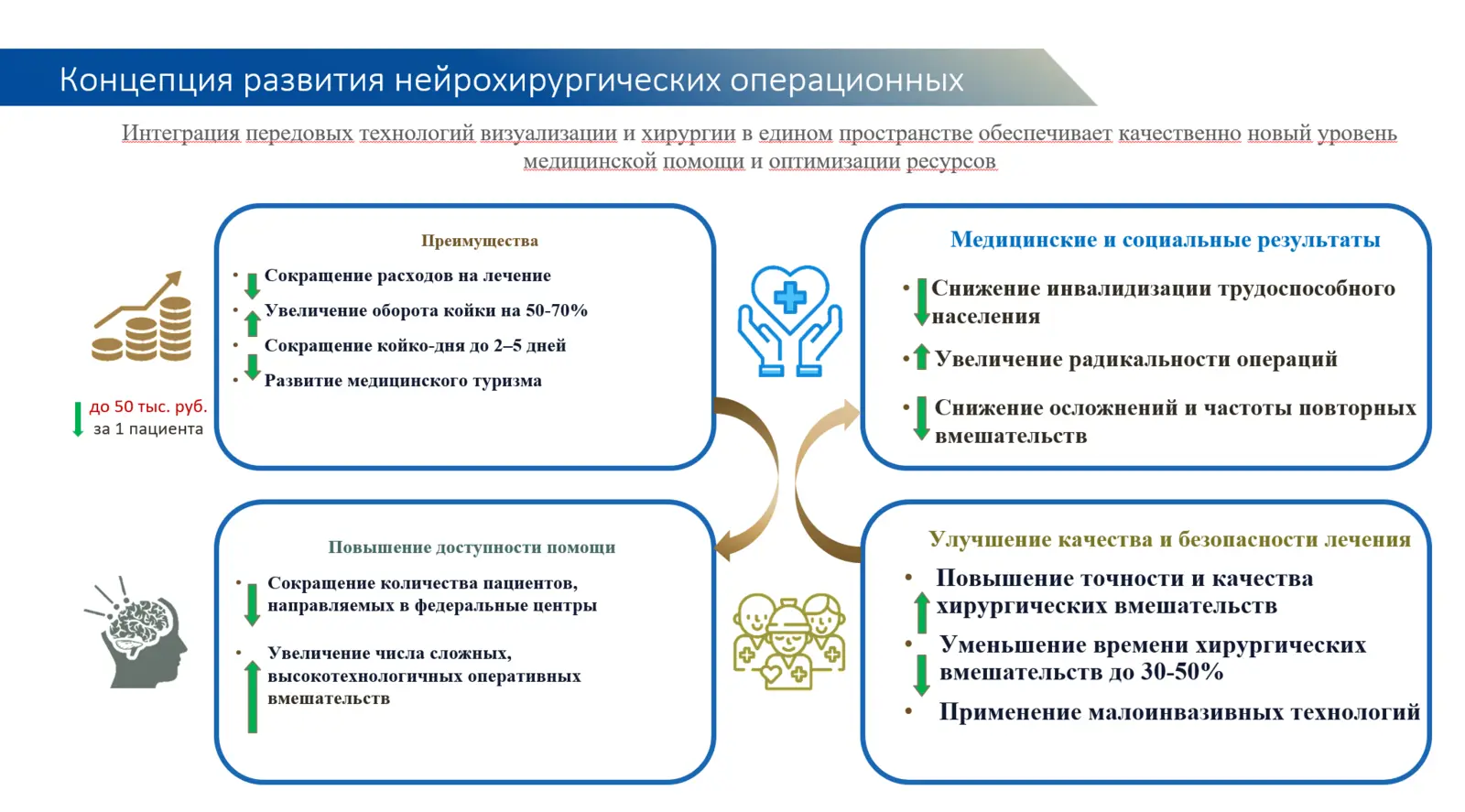

Концепция развития операционных
Интеграция передовых технологий визуализации и хирургии в едином пространстве обеспечивает качественно новый уровень медицинской помощи и оптимизации ресурсов.
Сокращение расходов на лечение
- Повышение доступности помощи
- Сокращение количества пациентов, направляемых в федеральные центры
- Увеличение числа сложных высокотехнологичных вмешательств
Эффективность койки
- Увеличение оборота койки на 50–70%
- Сокращение койко-дня до 2–5 дней
- Развитие медицинского туризма
Медицинские и социальные результаты
- Снижение инвалидизации трудоспособного населения
- Увеличение радикальности операций
- Снижение осложнений и частоты повторных вмешательств
Качество и безопасность лечения
- Повышение точности и качества хирургических вмешательств
- Уменьшение времени вмешательств
- Применение малоинвазивных технологий
Что решает модернизация
Пять целей проекта и конкретные задачи по каждой — из материалов заказчика.
- Отделка, устойчивая к многократной дезинфекции, герметизация стыков
- HEPA-фильтры и ламинарные потоки над операционным полем
- Ревизия и замена систем медицинских газов
- Электропитание по медицинским стандартам: ИБП, разделительные трансформаторы
- Места под новое оборудование: эндоскопия, навигация, С-дуги, лазеры
- Коммуникации: силовые линии, газы, сети передачи данных
- Закупка и интеграция оборудования
- Обучение персонала
- Эргономичное оснащение и модульные столы
- Непересекающиеся потоки персонала, материалов и отходов
- Системы управления блоком: учёт времени, расписания, стерильность
- Аудит текущего состояния
- Доработки по классам чистоты, освещённости, микроклимату, шуму
- Исполнительная документация и согласования
- Новые операционные или перепрофилирование существующих
- Оптимизация графиков и маршрутизации пациентов
- Инфраструктура и кадры для новых профилей

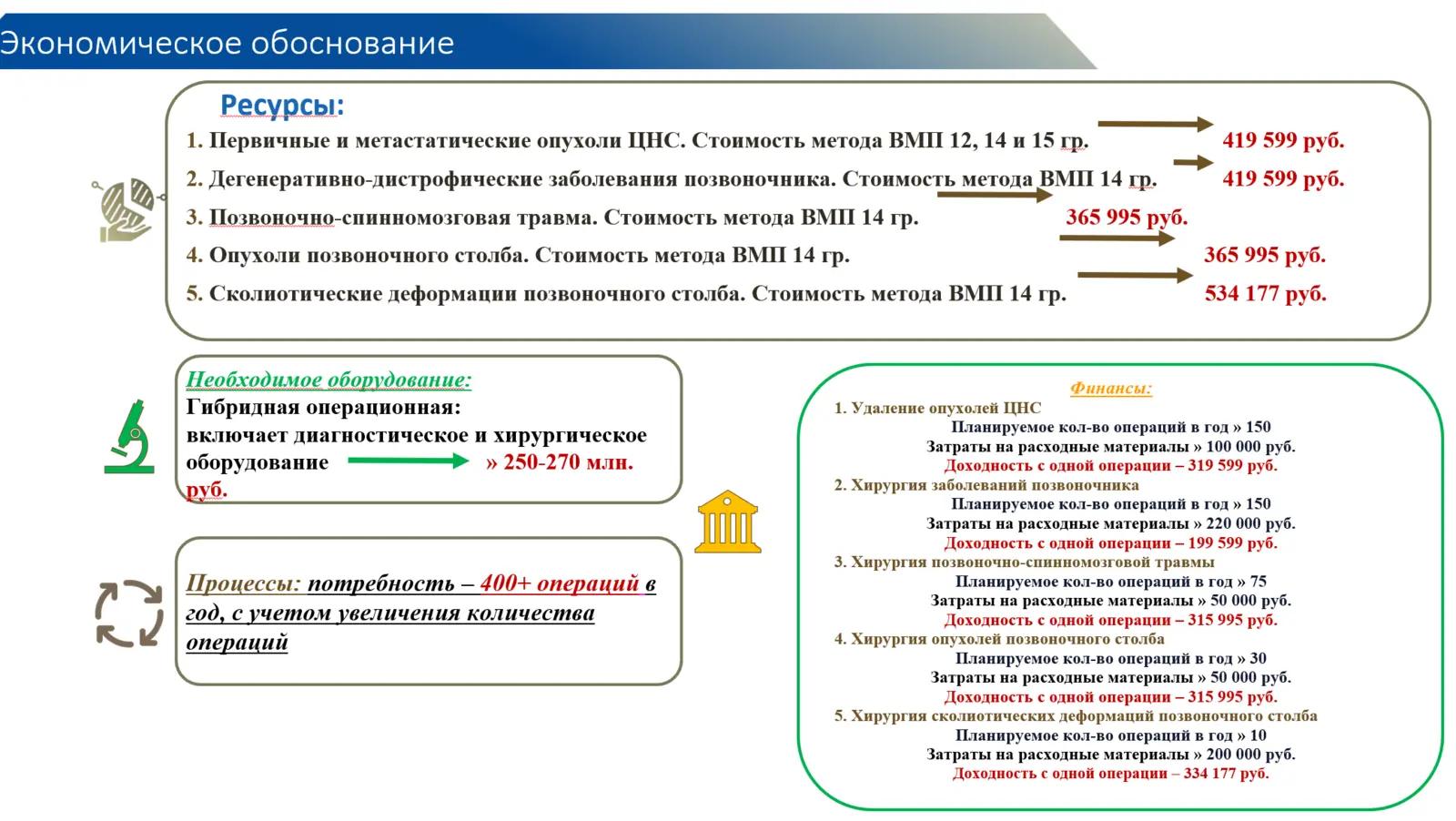

Экономическое обоснование и эффект
Гибридная операционная рассчитана на 400+ операций в год.
Диагностическое и хирургическое оборудование в одном зале.
Расчётная потребность с учётом увеличения количества операций.
| Метод | Стоимость, ₽ |
|---|---|
| Удаление опухолей ЦНС | 319 599 |
| Хирургия заболеваний позвоночника | 199 599 |
| Хирургия позвоночно-спинномозговой травмы | 315 995 |
| Хирургия опухолей позвоночного столба | 315 995 |
| Хирургия сколиотических деформаций позвоночного столба | 334 177 |
| Первичные и метастатические опухоли ЦНС | 419 599 |
| Дегенеративно-дистрофические заболевания позвоночника | 419 599 |
| Позвоночно-спинномозговая травма | 365 995 |
| Опухоли позвоночного столба | 365 995 |
| Сколитические деформации позвоночного столба | 534 177 |
| Средний тариф по списку | 359 073 |
Цифровое управление ресурсами операционного блока
Планирование работы операционных и координация ресурсов в одном цифровом контуре. Возможности показываются по материалам заказчика.

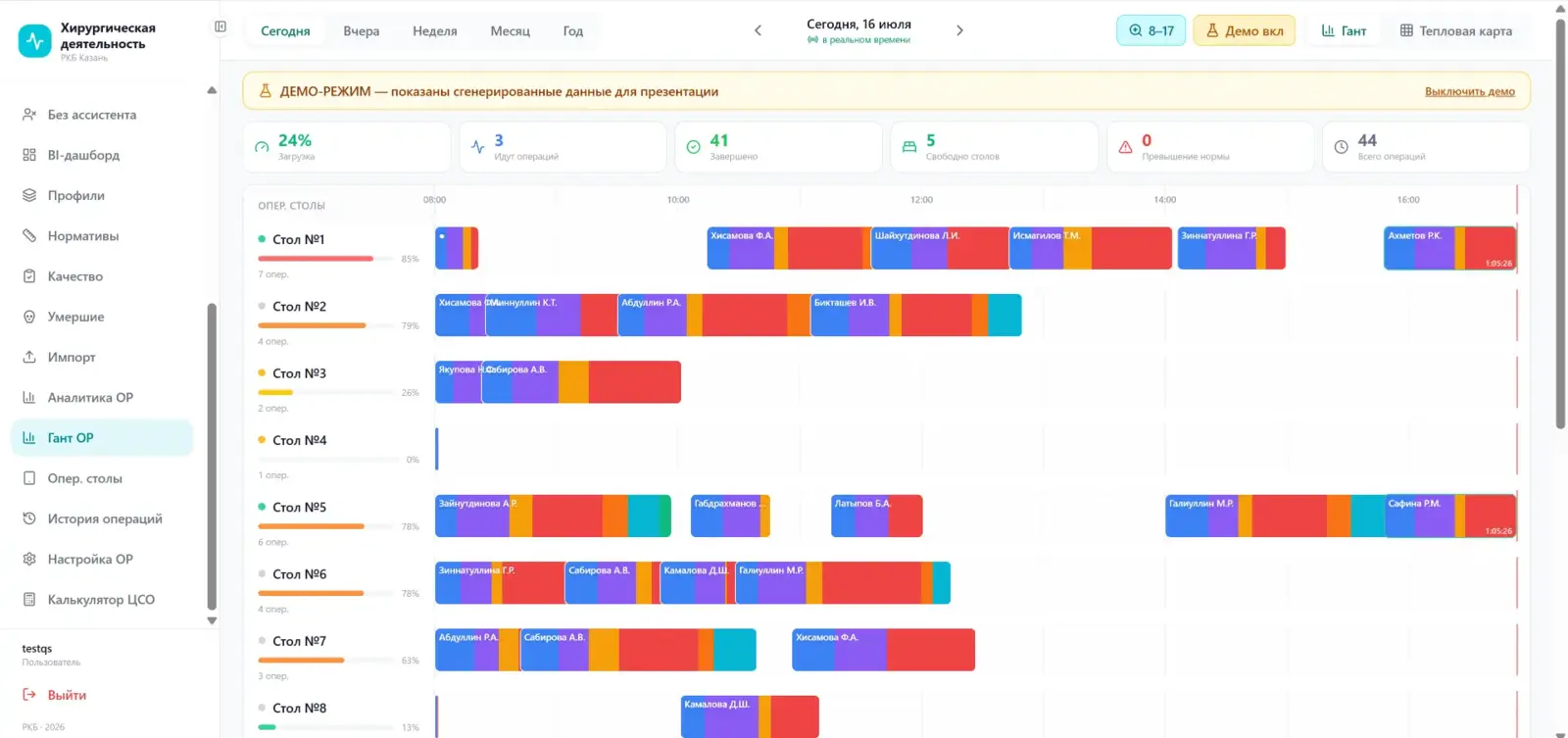

Квинтстрим · слайд 1 Цифровое управление ресурсами
Единая картина загрузки операционного блока: расписание, ресурсы, статусы.
Квинтстрим · Гант Планирование: диаграмма Ганта
Планирование расписания операционных и визуальный контроль загрузки на общей шкале времени.

Квинтстрим · Видео Видеотрансляции и демонстрация
Видеодемонстрация хода операции, трансляция из зала в зал, мастер-классы и обучение.
